Fabrika ve depo ısıtmasında başarılı bir proje, cihaz listesinden önce doğru bir saha tanımıyla başlar. Yapının taban alanı önemlidir; fakat tavan yüksekliği, yalıtım, kapılar, yükleme düzeni, makineler, raflar, çalışanların konumu ve vardiyalar hesaba katılmadığında tek bir metrekare değeri yeterli olmaz. Kapasite ve yerleşim birbirinden ayrı iki işlem de değildir. Isı ihtiyacının nerede ve ne zaman oluştuğu, cihazların sayısını, konumunu ve kontrol biçimini birlikte belirler.
Bu rehber, fabrika ve depo projelerinde izlenebilecek karar sırasını açıklar. Buradaki yaklaşım bir keşif veya mühendislik hesabının yerine geçmez. Amaç, proje sahibinin hangi verileri hazırlaması, tekliflerde hangi çıktıları araması ve uygulama öncesinde hangi riskleri kapatması gerektiğini görünür kılmaktır.
Proje hedefini tek cümlede tanımlayın
İlk toplantıda “alanı ısıtmak istiyoruz” demek yerine ölçülebilir bir kullanım hedefi oluşturun. Tüm kapalı hacimde dengeli sıcaklık mı bekleniyor? Yalnız çalışanların bulunduğu üretim hatları mı ısıtılacak? Ürünlerin donmaya karşı korunması mı, vardiya konforu mu, hızlı başlangıç mı öncelikli? Depoda sevkiyat kapıları gün boyunca açık mı? Bu sorular sistem yaklaşımını değiştirir.
Hedef tanımında aşağıdaki bilgiler yer almalıdır:
- Yapının hangi bölümlerinin ısıtılacağı
- Bu bölümlerin kullanım saatleri
- Çalışanların sabit ve hareketli çalışma noktaları
- Prosesin sıcaklık veya havalandırma gereksinimleri
- Kapı ve yükleme alanlarının çalışma düzeni
- Mevcut sistemde yaşanan sorunlar
- Beklenen kontrol ve izleme düzeyi
Hedef net değilse proje, cihaz kapasitesini büyüterek belirsizliği telafi etmeye çalışabilir. Bu ise yatırım ve işletme açısından sağlıklı bir yöntem değildir. BUGASS’ın Projelendirme ve Keşif yaklaşımı, kararın saha verileri üzerinden kurulmasını amaçlar.
Keşif verilerini standart bir dosyada toplayın
Keşif sırasında yapılan ölçümler ve gözlemler yalnız toplantı notunda kalmamalıdır. Kat planı, kesit, çatı yüksekliği, kolon aralıkları, kapı ve pencere ölçüleri, yapı malzemeleri ve mevcut tesisat güzergâhları ortak bir proje dosyasına işlenmelidir. Fotoğraflar konum bilgisiyle eşleştirilmeli; özellikle montaj alanları, gaz hattı, elektrik panosu ve egzoz güzergâhları belgelenmelidir.
Fabrika için üretim hatları, vinç yolları, makineler, aspirasyon ve taze hava noktaları plana eklenmelidir. Depoda raf yüksekliği, forklift yolları, yangın tesisatı, yükleme kapıları ve ürünlerin sıcaklık hassasiyeti önemlidir. Mevcut bina çizimleri sahadaki durumla karşılaştırılmalı; sonradan yapılan bölmeler veya tesisatlar ayrıca kaydedilmelidir.
Bu hazırlık yalnız kapasite hesabına hizmet etmez. Yerleşimin uygulanabilirliği, montaj erişimi ve ileride yapılacak bakım da aynı verilerden yararlanır.
Isı kaybını etkileyen başlıkları birlikte değerlendirin
Isı ihtiyacı, yapının dış ortamla olan ilişkisine bağlıdır. Duvar ve çatı yapısı, cam yüzeyler, kapılar, hava sızıntıları ve mekanik havalandırma temel başlıklardır. Yüksek tavan, taban alanı aynı kalsa bile ısıtılacak hacmi büyütür. Büyük kapıların açılması kısa sürede önemli hava değişimine neden olabilir.
Fabrika içinde çalışan makineler, fırınlar, motorlar veya prosesler ısı kazancı oluşturabilir. Ancak bu kazanç gün boyunca sabit olmayabilir. Depolanan ürünlerin sıcaklık gereksinimi de insan konforundan farklı olabilir. Bu nedenle hesap girdileri tek bir genel kabul yerine işletmenin gerçek çalışma takvimiyle ilişkilendirilmelidir.
Genel internet tabloları veya başka bir tesisten alınan kapasite oranları, ilk fikir dışında proje kanıtı olarak kullanılmamalıdır. Doğru yaklaşım; yapı kabuğu, hava değişimi, hedef koşullar ve kullanım süresini yerel verilerle değerlendirmektir. Sistem seçiminin genel ilkeleri için endüstriyel ısıtma sistemi seçimi rehberini inceleyebilirsiniz.
Tek toplam kapasite yerine dağılımı düşünün
Hesaplanan toplam ihtiyaç, cihazların nasıl dağıtılacağını tek başına söylemez. Aynı toplam kapasite farklı sayıda ve farklı konumda cihazla sağlanabilir; fakat sonuçlar eşit olmayabilir. Isının üretildiği yer, taşındığı yön ve hedef bölgeler dağılım kalitesini belirler.
Sıcak hava üreteçleri kullanıldığında üfleme yönleri, dönüş havası, kolon ve raf engelleri, kapı akımları ve çalışanların bulunduğu noktalar birlikte ele alınır. Bir cihazın güçlü üflemesi, hava akışı engeller tarafından kesiliyorsa alanın tamamında dengeli sonuç garanti etmez. Cihazların birbirini destekleyecek biçimde konumlandırılması ve soğuk bölgelerin önceden görülmesi gerekir.
Radyant yaklaşımda yerleşim; ışınımın hedef yüzeylere ulaşması, çalışma bölgelerinin kapsanması, asma yüksekliği ve güvenli mesafeler üzerinden kurulur. Seramik radyant ve borulu radyant seçeneklerin yerleşim geometrileri farklıdır. Doğrusal üretim hattı, toplama alanı veya yükleme noktası için aynı düzen kullanılmayabilir.
Sistem ailelerinin farklarını endüstriyel ısıtma sistemleri karşılaştırması yazısında daha ayrıntılı görebilirsiniz.
Zonlama işletme düzenini projeye taşır
Fabrikanın veya deponun her bölümü aynı anda kullanılmıyorsa, tek bir kontrol bölgesi verimsiz olabilir. Üretim hatları farklı vardiyalarda çalışabilir; sevkiyat alanı günün belirli saatlerinde yoğunlaşabilir; bakım bölümü yalnız ihtiyaç halinde kullanılabilir. Zonlama, bu farklılıkların kontrol sistemine yansıtılmasıdır.
Zon sınırları yalnız duvarlara göre çizilmez. Kullanım saatleri, hedef sıcaklık, sistem tipi ve alan içindeki hava ya da radyant dağılım da dikkate alınır. Bir zonun sensörü, kapının hemen yanında veya doğrudan ısı etkisi altında yanlış okuma yapabilir. Sensör konumu, kontrol mantığının güvenilirliği açısından cihaz yerleşimi kadar önemlidir.
Kontrol senaryosunda şu durumlar tanımlanmalıdır:
- Normal vardiya başlangıç ve bitiş saatleri
- Hafta sonu ve tatil çalışma düzeni
- Bölgesel geçici kullanım
- Kapıların uzun süre açık kaldığı sevkiyat dönemleri
- Arıza, emniyet duruşu ve yeniden başlatma prosedürü
- Yetkili kullanıcıların değiştirebileceği ayarlar
Anlaşılır bir kontrol düzeni, işletmenin sistemi sürekli elle düzeltme ihtiyacını azaltır ve performansın izlenmesini kolaylaştırır.

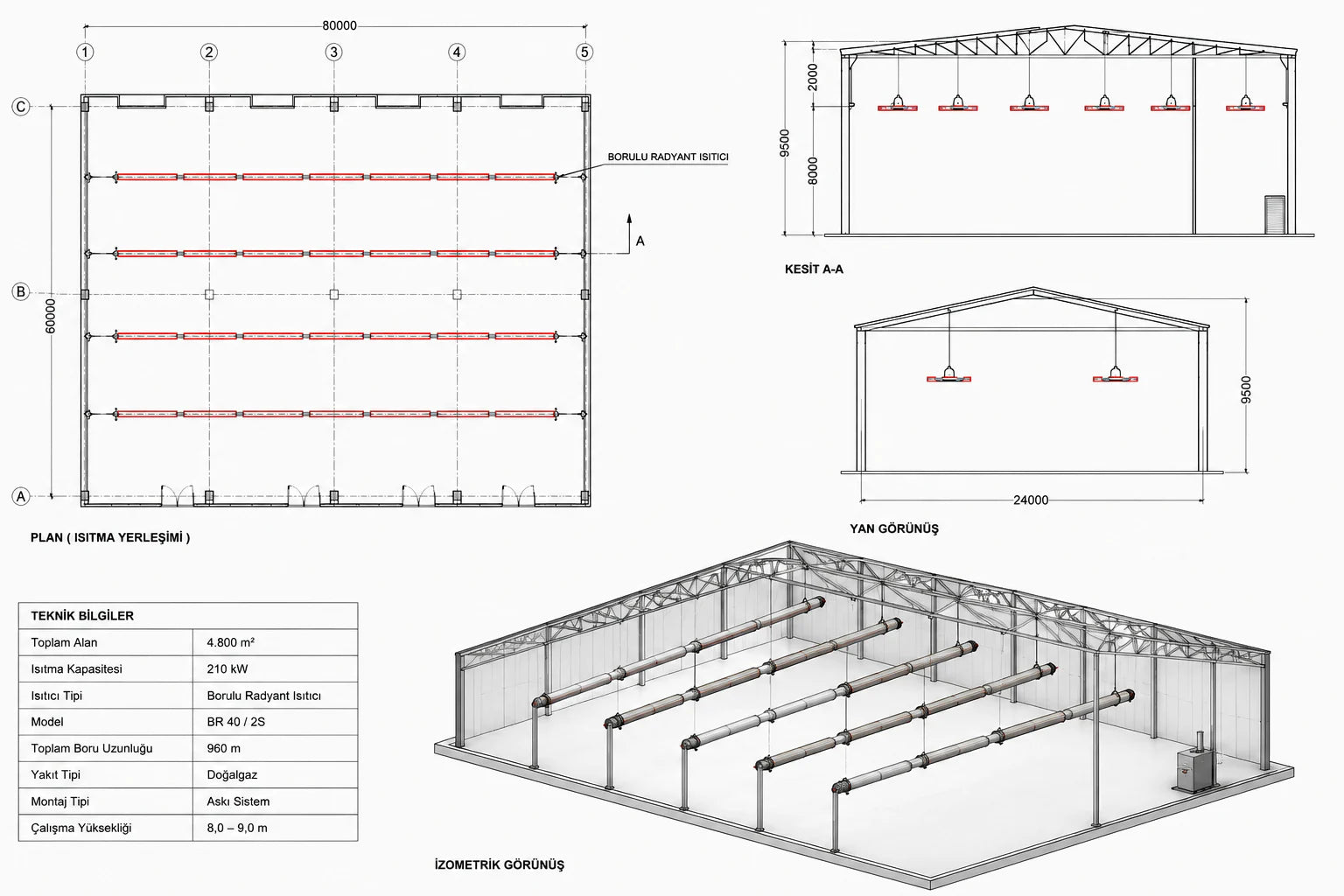

Montaj güzergâhlarını kâğıt üzerinde çözün
Yerleşim planı yalnız cihaz sembollerinden oluşmamalıdır. Gaz, elektrik, kumanda, baca veya egzoz hatları; askı ve taşıyıcı detayları; servis erişimi ve çalışma platformları planda gösterilmelidir. Çakışma kontrolü yapılmadan sahaya geçmek, montaj sırasında cihazların yerinin değiştirilmesine ve hesaplanan dağılımın bozulmasına neden olabilir.
Özellikle tavan altında vinç, sprinkler, aydınlatma, havalandırma kanalı veya kablo tavası varsa disiplinler arası koordinasyon gerekir. Depolarda rafların gelecekte değişme ihtimali de sorulmalıdır. Radyant cihazların çevresindeki yanıcı malzemeler ve minimum mesafeler, yalnız ilk günkü düzene göre değil işletmenin gerçek kullanımına göre korunmalıdır.
Montaj noktasının taşıma kapasitesi yetkili kişilerce doğrulanmalı; askı elemanları ve bağlantılar üretici talimatlarına uygun seçilmelidir. Teknik föy bulunmuyorsa benzer bir ürünün değerleriyle ilerlemek yerine doğru doküman talep edilmelidir.
Servis erişimini yerleşimin bir parçası yapın
Tavan altına yerleştirilen ekipmana bakım yapılacağını baştan kabul etmek gerekir. Filtre, fan, eşanjör, brülör, kontrol elemanı, reflektör, boru veya bağlantıların kontrolü için güvenli erişim sağlanmalıdır. Cihazın çevresinde servis kapağının açılacağı alan, platform yaklaşımı ve enerjinin güvenli biçimde kesileceği noktalar planlanmalıdır.
Bakım erişimi bulunmayan bir yerleşim, ilk montajda düzenli görünebilir; ancak arıza halinde daha uzun kesinti ve ek iş güvenliği ihtiyacı yaratır. Bu nedenle teklif çiziminde servis boşluklarının ve erişim yönteminin gösterilmesi iyi bir kabul ölçütüdür. Mevcut sisteminiz için Teknik Servis kanalını kullanabilir, planlı bakımın genel çerçevesi için radyant ısıtıcı bakım rehberine bakabilirsiniz.
Teklif dosyasında hangi çıktılar olmalı?
Kurumsal bir ısıtma projesi teklifi, yalnız model ve adet listesinden oluşmamalıdır. Kararın izlenebilir olması için teklif veya eklerinde şu bilgiler bulunmalıdır:
- Kullanılan keşif verileri ve proje kabulleri
- Isıtma hedefinin ve zonların tanımı
- Önerilen sistem ailesinin seçim gerekçesi
- Cihaz kapasitesi, adedi ve yerleşim planı
- Gaz, elektrik, kontrol ve egzoz altyapısı kapsamı
- Askı, montaj ve güvenli mesafe gereksinimleri
- Devreye alma ve kullanıcı bilgilendirme kapsamı
- Teslim edilecek teknik dokümanlar
- Garanti ve servis sorumlulukları
- Teklife dahil olmayan işlerin açık listesi
Bu yapı, farklı tekliflerin aynı kapsamda karşılaştırılmasını kolaylaştırır. Eksik kalemler sonradan maliyet veya takvim riski olarak ortaya çıkmadan önce görünür olur.
Devreye alma, projenin son kontrolüdür
Montajın tamamlanması sistemin kullanıma hazır olduğu anlamına gelmez. Devreye alma sırasında bağlantılar, emniyet elemanları, kontrol sırası, fan veya yanma davranışı, tahliye düzeni ve sensör okumaları yetkili kişilerce kontrol edilmelidir. Cihazların yerleşim planına uygunluğu ve çalışma bölgelerindeki sonuçlar gözlenmelidir.
Kullanıcıya normal çalışma, durdurma, arıza uyarıları ve yetkili servis çağırma koşulları anlatılmalıdır. Güncel kullanım ve bakım belgeleri teslim edilmeli, yapılan ayarlar kayıt altına alınmalıdır. Sistem ilk çalışma döneminde farklı dış hava ve üretim koşullarında izlenerek kontrol zamanları gerekirse yetkili ekip tarafından düzenlenmelidir.
Uygulama sonrası ölçün ve kayıt tutun
Proje başarısı yalnız “cihaz çalışıyor” ifadesiyle ölçülmez. Belirlenen zonlarda sıcaklık davranışı, çalışma süreleri, kullanıcı geri bildirimleri ve kapı hareketlerinin etkisi takip edilmelidir. Ölçüm noktaları proje hedefiyle uyumlu seçilmeli; tek bir sensörün tüm yapıyı temsil ettiği varsayılmamalıdır.
Bakım ve arıza kayıtları, tekrar eden sorunların görülmesini sağlar. Yapıda raf, bölme, makine veya vardiya değişikliği olduğunda yerleşim ve kontrol senaryosu yeniden gözden geçirilmelidir. Isıtma sistemi sabit bir yatırım olsa da hizmet ettiği işletme zaman içinde değişebilir.
Proje kapanış dosyasını eksiksiz teslim alın
Uygulama tamamlandığında yalnız faturanın ve garanti belgesinin teslim edilmesi yeterli değildir. Gerçekleşen cihaz yerleşimi, bağlantı güzergâhları, kontrol zonları, devreye alma ayarları, ürün etiket bilgileri ve güncel kullanım belgeleri proje kapanış dosyasında bulunmalıdır. Sahada yapılan revizyonlar işlenmemişse bakım ekibi eski çizime göre hareket edebilir. Dosyada yetkili servis iletişim bilgisi, periyodik kontrol sorumlulukları ve kullanıcıya verilen eğitimin kaydı da yer almalıdır.
İşletme içinde dosyanın sahibi belirlenmeli ve dijital kopya erişilebilir tutulmalıdır. Yeni bakım personeli, tesis yöneticisi veya dış servis ekibi bu kayıtla sistemin geçmişini anlayabilir. Cihazların konumu ya da çalışma düzeni değiştirildiğinde aynı dosya güncellenmelidir. Bu disiplin, proje bilgisinin montaj ekibiyle birlikte tesisten ayrılmasını önler.
Kapanış toplantısında proje hedefleri yeniden okunmalı ve açık kalan maddeler sorumlu kişiyle tarihlendirilmelidir. Bir zonun ayarı tamamlanmadıysa, doküman eksikse veya kullanıcı eğitimi tekrarlanacaksa bu işler sözlü not olarak bırakılmamalıdır. Kabul kaydı; eksik işi, sorumluyu ve doğrulama yöntemini açıkça göstermelidir. Böylece geçici bir çözüm kalıcı uygulamaya dönüşmez ve tesis yönetimi hangi noktaların takip edildiğini bilir.
Sonuç: Kapasite, yerleşim ve kontrol tek projedir
Fabrika ve depo ısıtmasında doğru kapasite; yapının hacmi, ısı kayıpları, hava değişimi ve kullanım düzeniyle belirlenir. Doğru yerleşim bu kapasiteyi hedef bölgelere taşır. Zonlama ve kontrol ise sistemin işletmenin gerçek takvimine göre çalışmasını sağlar. Bu üç başlığı birbirinden ayırmak, kâğıt üzerinde yeterli görünen fakat sahada dengesiz çalışan çözümlere yol açabilir.
Projenizin alan ölçüleri, tavan yüksekliği, kullanım saatleri ve mevcut altyapısını Teklif Al formunda paylaşabilirsiniz. BUGASS ürün ailelerini karşılaştırmadan önce ürün serileri rehberini incelemek, görüşmeye ortak bir çerçeveyle başlamanıza yardımcı olur. Nihai karar her zaman güncel teknik belgeler, saha keşfi ve yetkili uygulama koşulları üzerinden verilmelidir.
Onaylanan proje dosyasının güncel tutulması, sahadaki değişikliklerin kapasite, yerleşim ve kontrol kararlarına etkisini sonraki değerlendirmelerde açık biçimde izlenebilir kılar.
